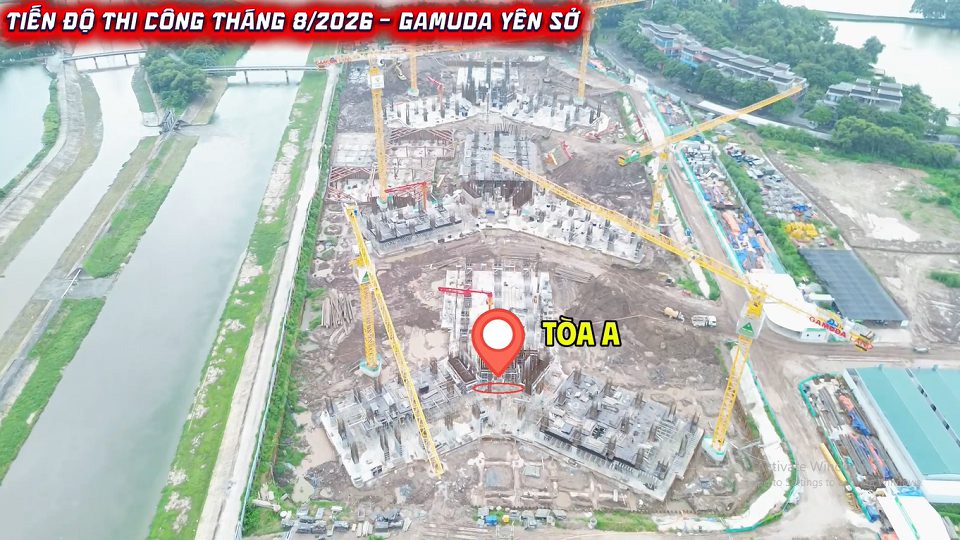

Nhịp độ thi công tại công trường dự án Gamuda Central Park (lô HH2 Yên Sở) trong tháng 8/2026 đang được tổng thầu Phục Hưng Holdings triển khai vô cùng khẩn trương, chuẩn bị cho cột mốc đóng nắp hầm quan trọng trong tháng tới.

Tiến độ công trường thực tế tháng 8/2026
-
Hạng mục móng cọc: Đã hoàn thành 100% công tác đổ bê tông phần móng cho toàn bộ 03 khối tháp A, B và C (vượt tiến độ 02 ngày so với kế hoạch).
-
Thi công phần ngầm B1: Hàng trăm công nhân cùng hệ thống máy móc hiện đại đang tập trung tối đa nhân lực 3 ca/ngày để hoàn thiện vách tường vây và kết cấu sàn tầng hầm B1.
-
Cột mốc ngắn hạn: Toàn bộ công tác thi công phần ngầm đang đi đúng lộ trình để chính thức đóng nắp hầm vào tháng 9/2026.
Lộ trình thi công 3 giai đoạn chuẩn hóa
-
Giai đoạn 1 – Móng và Hầm ngầm (Đến Quý IV/2026): Hoàn thành đóng nắp hầm tháng 9/2026. Đây là cơ sở pháp lý để dự án nghiệm thu móng hầm, chính thức mở bán đợt 1 và ký Hợp đồng mua bán (HĐMB) trong Quý IV/2026.
-
Giai đoạn 2 – Phần Thân và Cất nóc (2027 – 2028): Thi công kết cấu bê tông cốt thép phần thân với tốc độ trung bình 3 – 4 tầng/tháng. Điểm rơi cất nóc tòa nhà sẽ trùng hợp với tiến độ hoàn thiện mở rộng đường Tam Trinh 40m.
-
Giai đoạn 3 – Hoàn thiện và Bàn giao (Đến Quý II/2029): Lắp đặt hệ thống kính Full-height sát trần, phủ xanh mặt đứng Biophilic, hoàn thiện tiện ích Wellness và chính thức bàn giao nhà vào Quý II/2029.
Ý nghĩa cột mốc tiến độ cho bài toán tài chính
-
Đối với người mua ở: Khoảng đệm gần 3 năm từ khi ký HĐMB (Quý IV/2026) đến lúc nhận nhà (Quý II/2029) giúp các gia đình thong thả phân bổ nguồn vốn tích lũy theo lịch thanh toán giãn, chủ động kế hoạch chuyển về nhà mới mà không gặp áp lực tài chính ngắn hạn.
-
Đối với nhà đầu tư: Việc nắm bắt thời điểm mua đợt 1 với mức giá F0 trực tiếp từ Chủ đầu tư Gamuda Land giúp tối ưu hóa biên độ lợi nhuận. Nhà đầu tư có thể tính toán chính xác các điểm rơi chốt lời theo nhịp hoàn thiện móng hầm, cất nóc và sóng thông xe hạ tầng khu Nam.
NHẬN CẬP NHẬT HÌNH ẢNH CÔNG TRƯỜNG VÀ BẢNG GIÁ F0 ĐỢT 1
-
Hotline tư vấn 24/7: 0988 296 567 (Zalo/Viber)
-
Văn phòng kinh doanh: KĐT Gamuda Gardens, Trần Phú, Hoàng Mai, Hà Nội.
-
Hỗ trợ đăng ký tham quan thực tế công trường và nhận tiến độ thanh toán dự kiến.

tiến độ xây dựng thực tế tại công trường gamuda central park tháng 8/2-26
Video tiến độ dự án Gamuda Central Park tháng 8/2026
